Nftables Netze absichern

Aus Xinux Wiki
Zur Navigation springen Zur Suche springen

Einleitung

  • Nachdem wir ein Hostsystem abgesichert haben, kommen wir nun zum Absichern von Netzen.
  • Die Firewall agiert als Vermittler zwischen verschiedenen Netzen.

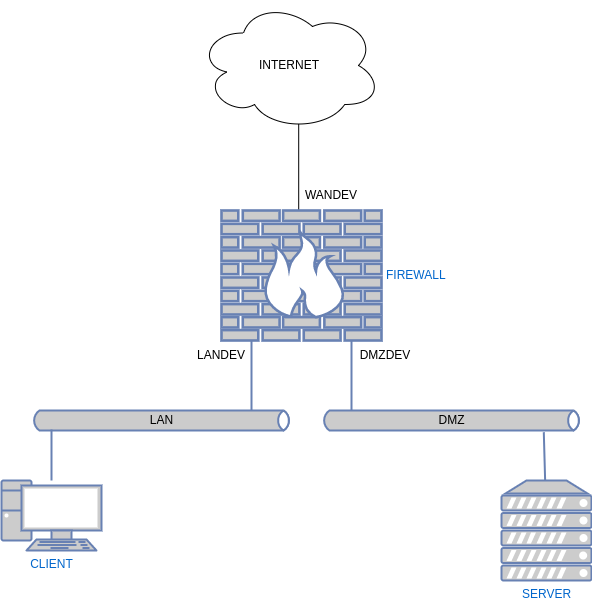

  • In unserem Beispiel haben wir 4 Netzbereiche.

WAN

  • Wide Area Net steht für alles was nicht die anderen beiden Netze betrifft

LAN

  • Local Area Net steht in der Regel für ein Netz das von aussen nicht erreichbar ist.
  • Meist ist es über Network Address Translation (NAT) angebunden.

DMZ

  • Demilitarized Zone ist ein Netz welches von außen erreichbar ist.
  • Die Zugriffe werden aber durch die Firewall abgesichert.
  • Dort werden meistens Dienste wie Mail oder Web gehostet. Teilweise auch Proxy Server.

SERVER

  • Hier stehen die internen SERVER
  • Fileserver oder LDAP Server

Der Plan

Das Grundgerüst

  • Wir nutzen unsere Host Firewall als Ausgangsskript
  • Wir wollen aber von vorneherein verstärkt mit Variablen arbeiten.
  • Dies macht die Skripte universeller.

vim /etc/nftables-vars.conf

define WANDEV = enp0s3
define DMZDEV = enp0s8
define LANDEV = enp0s9
define SERVERDEV = enp0s10
define WANIP = <WANIP der Firewall>
define LAN = 172.26.2XX.0/24
define SERVER = 10.2XX.1.0/24
define MGMT = 172.27.2XX.0/24
define DMZ = 10.88.2XX.0/24
define KIT = <SCHULUNGS NETZ>
define HOST = <EUER HOST>
define LOCALNETS = { $DMZ, $LAN, $SERVER, $MGMT }

vim /etc/nftables.conf

#!/usr/sbin/nft -f
include "/etc/nftables-vars.conf"
flush ruleset
table inet filter {
chain input {
                 type filter hook input priority filter; policy drop;
                 ct state established,related accept
                 ct state new iif "lo" accept
                 ct state new iif $DMZDEV ip saddr $DMZ tcp dport 22 accept
 	     	 ct state new iif $LANDEV ip saddr $LAN tcp dport 22 accept
 	  	 ct state new iif $SERVERDEV ip saddr $SERVER tcp dport 22 accept
 	 	 ct state new iif $WANDEV ip saddr $HOST tcp dport 22 accept
                 ct state new icmp type echo-request accept
                 ct state new iif $LANDEV udp dport 67 accept
                 log prefix " --nftables-drop-input-- "
          }
chain forward {
                type filter hook forward priority filter; policy drop;
                ct state established,related accept
                log prefix "--nftables-drop-forward--"
      }

chain output {
                 type filter hook output priority filter; policy drop;
                 ct state established,related accept
                 ct state new accept
                 log prefix " --nftables-drop-output-- "
          }
}
 table inet nat {
  chain postrouting {
   type nat hook postrouting priority 100; policy accept;
        ip saddr $DMZ ip daddr $KIT return
        ip saddr $DMZ ip daddr 10.88.0.0/16 return
        ip saddr $DMZ oif $WANDEV snat to $WANIP
        ip saddr $LAN oif $WANDEV snat to $WANIP
        ip saddr $SERVER oif $WANDEV snat to $WANIP
        ip saddr $MGMT oif $WANDEV snat to $WANIP
     }
  }

Weitere Tabellen

  • Eine Skizze über die Reihenfolge der Hooks.
  • Als erstes greift der Prerouting-Hook
  • Je nachdem wie geroutet wird greift dann entweder Input- oder Forward-Hook
  • Falls ein lokaler Prozess ein Paket sendet, dann greift der Output-Hook
  • Als letztes kann man das Paket mit dem Postrouting-Hook beeinflußen

Forward von innen nach aussen

  • Wir wollen das unsere Clients und die Server vorerst nach aussen alles dürfen.

vim /etc/nftables-vars.conf

define WANDEV = enp0s3
define DMZDEV = enp0s8
define LANDEV = enp0s9
define SERVERDEV = enp0s10
define WANIP = <WANIP der Firewall>
define LAN = 172.26.2XX.0/24
define SERVER = 10.2XX.1.0/24
define MGMT = 172.27.2XX.0/24
define DMZ = 10.88.2XX.0/24
define KIT = <SCHULUNGS NETZ>
define HOST = <EUER HOST>
define LOCALNETS = { $DMZ, $LAN, $SERVER, $MGMT }

vim /etc/nftables.conf

#!/usr/sbin/nft -f
include "/etc/nftables-vars.conf"
flush ruleset
table inet filter {
chain input {
                 type filter hook input priority filter; policy drop;
                 ct state established,related accept
                 ct state new iif "lo" accept
                 ct state new iif $DMZDEV ip saddr $DMZ tcp dport 22 accept
 	     	 ct state new iif $LANDEV ip saddr $LAN tcp dport 22 accept
 	  	 ct state new iif $SERVERDEV ip saddr $SERVER tcp dport 22 accept
 	 	 ct state new iif $WANDEV ip saddr $HOST tcp dport 22 accept
                 ct state new icmp type echo-request accept
                 ct state new iif $LANDEV udp dport 67 accept
                 log prefix " --nftables-drop-input-- "
          }
      chain forward {
            type filter hook forward priority filter; policy drop;
            ct state established,related accept
            ct state new ip saddr $LOCALNETS accept
           log prefix "--nftables-drop-forward--"
        }
chain output {
                 type filter hook output priority filter; policy drop;
                 ct state established,related accept
                 ct state new accept
                 log prefix " --nftables-drop-output-- "
          }
}
 table inet nat {
  chain postrouting {
   type nat hook postrouting priority 100; policy accept;
        ip saddr $DMZ ip daddr $KIT return
        ip saddr $DMZ ip daddr 10.88.0.0/16 return
        ip saddr $DMZ oif $WANDEV snat to $WANIP
        ip saddr $LAN oif $WANDEV snat to $WANIP
        ip saddr $SERVER oif $WANDEV snat to $WANIP
        ip saddr $MGMT oif $WANDEV snat to $WANIP
     }
  }

Regeln von aussen nach innen

  • Die Regel die eingefügt wird bedeuten folgendes:
  • Ein Paket welches in die Schnittstelle enp0s3 reingeht und den Rechner über enp0s8 verlässt,
  • Sowie an die Zieladresse des Nameservers und an den UDP Zielport 53 gerichtet ist,
  • wird durchgelassen und in der Conntrack-Tabelle aufgenommen.

vim /etc/nftables-vars.conf

define WANDEV = enp0s3
define DMZDEV = enp0s8
define LANDEV = enp0s9
define SERVERDEV = enp0s10
define WANIP = <WANIP der Firewall>
define LAN = 172.26.2XX.0/24
define SERVER = 10.2XX.1.0/24
define MGMT = 172.27.2XX.0/24
define DMZ = 10.88.2XX.0/24
define KIT = <SCHULUNGS NETZ>
define HOST = <EUER HOST>
define LOCALNETS = { $DMZ, $LAN, $SERVER, $MGMT }
define NS = 10.88.2XX.21

vim /etc/nftables.conf

#!/usr/sbin/nft -f
include "/etc/nftables-vars.conf"
flush ruleset
table inet filter {
chain input {
                 type filter hook input priority filter; policy drop;
                 ct state established,related accept
                 ct state new iif "lo" accept
                 ct state new iif $DMZDEV ip saddr $DMZ tcp dport 22 accept
 	     	 ct state new iif $LANDEV ip saddr $LAN tcp dport 22 accept
 	  	 ct state new iif $SERVERDEV ip saddr $SERVER tcp dport 22 accept
 	 	 ct state new iif $WANDEV ip saddr $HOST tcp dport 22 accept
                 ct state new icmp type echo-request accept
                 ct state new iif $LANDEV udp dport 67 accept
                 log prefix " --nftables-drop-input-- "
          }
 chain forward {
            type filter hook forward priority filter; policy drop;
            ct state established,related accept
            ct state new iif $WANDEV oif $DMZDEV ip daddr $NS udp dport 53 accept
            ct state new ip saddr $LOCALNETS accept
             log prefix "--nftables-drop-forward--"
        }

chain output {
                 type filter hook output priority filter; policy drop;
                 ct state established,related accept
                 ct state new accept
                 log prefix " --nftables-drop-output-- "
          }
}
 table inet nat {
  chain postrouting {
   type nat hook postrouting priority 100; policy accept;
        ip saddr $DMZ ip daddr $KIT return
        ip saddr $DMZ ip daddr 10.88.0.0/16 return
        ip saddr $DMZ oif $WANDEV snat to $WANIP
        ip saddr $LAN oif $WANDEV snat to $WANIP
        ip saddr $SERVER oif $WANDEV snat to $WANIP
        ip saddr $MGMT oif $WANDEV snat to $WANIP
     }
  }

Erklärungen

ct state new iif $WANDEV oif $DMZDEV ip saddr $HOST ip daddr $WWW tcp dport 80 accept
Schlüsselwort / Variable Typ Erklärung
ct state new nftables-Ausdruck Paket-Tracking via Connection Tracking: Trifft auf neue Verbindungen zu (kein bestehendes ct-Entry)
iif Schlüsselwort Eingehendes Interface (Input Interface Flag)
$WANDEV Variable Enthält den Namen des WAN-Interfaces (z. B. eth0), über das das Paket eingeht
oif Schlüsselwort Ausgehendes Interface (Output Interface Flag)
$DMZDEV Variable Enthält den Namen des DMZ-Interfaces (z. B. eth2), über das das Paket weitergeleitet wird
ip saddr Schlüsselwort Quelladresse auf IPv4-Ebene (Source Address)
$HOST Variable Enthält die IPv4-Adresse des erlaubten Quell-Hosts
ip daddr Schlüsselwort Zieladresse auf IPv4-Ebene (Destination Address)
$WWW Variable Enthält die IPv4-Adresse des Ziel-Webservers
tcp dport 80 Ausdruck Protokoll TCP, Zielport 80 (HTTP)
accept Aktion Paket wird akzeptiert und passiert die Regel

old stuff
